Comprendre comment gérer un chantier de construction suppose de piloter avec méthode les dimensions opérationnelles, humaines et financières du projet, depuis la préparation du chantier jusqu’à la réception des travaux. Une gestion rigoureuse de la main-d’œuvre de chantier, un suivi précis de l’avancement et une maîtrise des équilibres budgétaires à chaque étape de la réalisation reposent sur une organisation structurée et un pilotage constant.

L’organisation et la préparation du chantier avant les travaux

La préparation d’un chantier conditionne la qualité d’exécution, la maîtrise des risques, la fluidité de la coordination entre les corps de métier et la tenue du calendrier. Il faut donc analyser les contraintes techniques, recenser les ressources, organiser la communication et répartir clairement les responsabilités pour mettre en place une organisation de chantier robuste, conforme et exploitable sur le terrain.

Planificateur sur un chantier signe les plans sur une table, avec engins et zones de travail visibles en arrière-plan. intégration: "comment gérer un chantier de construction" dans la description naturelle.

Le plan d’installation de chantier : un document indispensable

Le plan d’installation de chantier structure l’organisation physique du site avant le démarrage des travaux. Il localise les zones de circulation, les aires de stockage des matériaux, les équipements de levage, ainsi que les installations destinées aux équipes, afin de garantir des conditions de travail efficaces et sécurisées dès l’ouverture du chantier.

  • Cartographie des zones fonctionnelles : délimiter avec précision les espaces de stockage, de circulation, de levage et de vie pour fluidifier les mouvements et limiter les conflits d’usage.
  • Coordination avec les intervenants : associer les différents corps de métier à son élaboration pour intégrer les contraintes d’accès, les exigences réglementaires et les besoins d’exploitation.
  • Maîtrise des risques : repérer en amont les zones sensibles, les accès véhicules et les points de contrôle afin de réduire les incidents et les interruptions.

Ce document s’appuie sur une analyse préalable du site, des plans, de l’environnement immédiat et des besoins en matériaux comme en effectifs. Il s’inscrit dans une logique de planification, de préparation du chantier, d’exécution, de contrôle puis de clôture.

L’organigramme chantier BTP et la définition des responsabilités

L’organigramme chantier BTP formalise la chaîne de décision et le partage des rôles entre les acteurs du projet : maîtrise d’œuvre, chef de chantier, chefs d’équipe, sous-traitants et fournisseurs. Sa mise en place en amont renforce la communication, évite les zones grises et sécurise la gestion quotidienne des arbitrages techniques ou opérationnels.

Dans la pratique, cet outil améliore la coordination entre les corps de métier et réduit les pertes de temps lorsqu’un incident, un aléa de planification ou une difficulté de réalisation apparaît. Chacun sait qui décide, qui exécute, qui contrôle et selon quel circuit l’information remonte.

Ce cadre est d’autant plus utile en phase de renfort d’effectifs. Pour intégrer rapidement des profils adaptés à votre organisation, l’intérim BTP permet de mobiliser des compétences cohérentes avec vos besoins opérationnels et votre structure d’encadrement.

Identifier les besoins matériels et sécuriser les autorisations

La préparation d’un chantier exige un recensement précis des moyens nécessaires à la production. Équipements de levage, outillage, engins, véhicules, échafaudages et matériaux doivent être identifiés, sourcés puis commandés suffisamment tôt pour éviter toute rupture susceptible de désorganiser les travaux ou de ralentir l’avancement.

En parallèle, la gestion administrative du projet ne peut être négligée. Avant le lancement effectif, les permis, validations et autorisations doivent avoir été obtenus, et les délais d’approvisionnement compatibles avec la planification doivent être confirmés par les fournisseurs. Lorsque les besoins en main-d’œuvre évoluent, consulter une agence d’intérim BTP spécialisée constitue également un appui opérationnel pour soutenir la préparation du chantier et la continuité de la réalisation.

Planification et ordonnancement des travaux de construction

La planification constitue le socle de toute gestion de chantier maîtrisée. Elle structure le projet, fixe les priorités, coordonne les ressources et sécurise la réalisation dans les délais prévus, tout en soutenant la maîtrise des coûts. Sans méthode claire, la gestion de chantier devient fragile, notamment lorsque plusieurs corps de métier interviennent simultanément.

Comment structurer un planning de chantier efficace ?

La construction d’un planning de chantier lisible, exploitable et mis à jour en temps réel constitue le premier impératif organisationnel pour organiser un chantier avec rigueur. Chaque tâche doit être définie selon une durée prévisionnelle, un responsable identifié, des ressources affectées et des contraintes d’exécution connues. Cette planification des travaux doit également intégrer les dates clés, les livraisons de matériaux, les interventions des sous-traitants et les marges nécessaires à la gestion des imprévus.

  • Jalons contractuels : repérer les échéances qui conditionnent la validation des étapes du chantier, la facturation ou l’application d’éventuelles pénalités.
  • Ordonnancement des tâches : organiser les enchaînements entre opérations pour éviter les conflits d’intervention et les blocages sur site.
  • Affectation des ressources : répartir les équipes, les équipements et les matériaux selon les besoins réels des travaux et les contraintes du terrain.

Un logiciel de suivi de chantier facilite cette gestion en consolidant l’information, en visualisant l’avancement et en signalant rapidement les écarts entre prévision et exécution.

Articuler planification macro et planification des travaux au quotidien

Une planification pertinente fonctionne à deux niveaux. D’un côté, une vision macro couvre les grandes séquences de la réalisation, du gros œuvre aux finitions. De l’autre, une approche micro détaille les actions de court terme : approvisionnements, contrôles, mobilisations ciblées et coordination opérationnelle.

  • Vision macro : pilotage des grandes phases du projet sur l’ensemble du calendrier contractuel.
  • Vision micro : découpage hebdomadaire, voire journalier, des travaux à conduire et des moyens à engager.
  • Gestion des imprévus : intégration de marges pour absorber les aléas climatiques, techniques ou logistiques.
  • Révision continue : ajustement du planning de chantier selon l’avancement constaté sur le terrain.

Cette méthode réduit les risques, fluidifie les transitions entre corps de métier et améliore la continuité des approvisionnements en matériaux.

Anticiper les ressources humaines pour sécuriser l’avancement

La planification ne concerne pas uniquement les tâches. Elle porte aussi sur les compétences, les effectifs et le rythme d’intervention nécessaires à chaque phase. Prévoir la bonne équipe au bon moment évite les temps morts, soutient l’avancement et renforce la qualité d’exécution.

Pour approfondir cette approche, l’étude consacrée à l’optimisation du suivi de chantier montre l’intérêt d’articuler prévisions, suivi de chantier et ajustements dans un outil intégré.

En pratique, une anticipation sérieuse limite les renforts d’urgence, les heures supplémentaires non prévues et les dérives budgétaires. Elle améliore aussi la gestion des imprévus, car un planning de chantier précis permet de réaffecter plus rapidement les ressources, de préserver la continuité des travaux et de maintenir une planification cohérente malgré les aléas.

Gestion des équipes et coordination sur le chantier

La performance d’un chantier repose sur un point simple : la qualité de la gestion humaine et la solidité de la coordination entre les intervenants. Sur un projet, les rôles doivent être définis sans ambiguïté, les circuits de communication organisés dès le départ et les interfaces entre entreprises suivies avec méthode.

Le rôle central du chef de chantier dans la gestion

Le chef de chantier occupe une position structurante dans la gestion des équipes de chantier. Il assure le lien entre l’encadrement, les corps de métier présents sur site et les contraintes opérationnelles du terrain, tout en veillant à ce que les consignes soient comprises, appliquées et ajustées lorsque la situation l’exige. Sa mission consiste à coordonner les interventions quotidiennes, à maintenir une communication claire entre les acteurs et à garantir la cohérence d’ensemble de la réalisation.

Dans les faits, il pilote l’approvisionnement en matériaux, suit les priorités, traite les difficultés opérationnelles et contrôle la conformité des travaux aux plans comme aux normes applicables. Sa capacité d’anticipation influence directement l’avancement du projet, la maîtrise des coûts et le respect des délais.

Les ressources mobilisées relèvent de deux ensembles complémentaires : la main-d’œuvre directe, affectée à l’exécution sur site, et les fonctions indirectes, dédiées à l’encadrement et au support logistique. Cette répartition impose une gestion adaptée aux besoins de chaque tâche, avec une attention particulière portée aux compétences disponibles. Maçons, charpentiers, électriciens ou conducteurs d’engins doivent être mobilisés au bon moment pour sécuriser la réalisation des travaux.

Coordonner les sous-traitants et les équipes internes efficacement

La coordination des sous-traitants demande un cadre d’intervention précis. Chaque entreprise doit connaître ses obligations, les conditions d’accès au site, les contraintes d’interface et l’ordre de passage des autres corps de métier.

La coordination des sous-traitants et des équipes internes ne peut être efficace que si chacun partage une lecture commune du planning et des priorités du chantier. Une communication structurée, appuyée si nécessaire par des outils numériques, permet de coordonner les interventions en temps réel, d’arbitrer les conflits de séquencement et de préserver la continuité des travaux.

Suivi de chantier et contrôle de l’avancement des travaux

Le suivi de chantier ne se limite pas à la gestion courante du projet. Il consiste à comparer, de façon structurée, l’avancement réel des travaux avec les prévisions initiales afin d’identifier rapidement les écarts de délai, de qualité ou de budget.

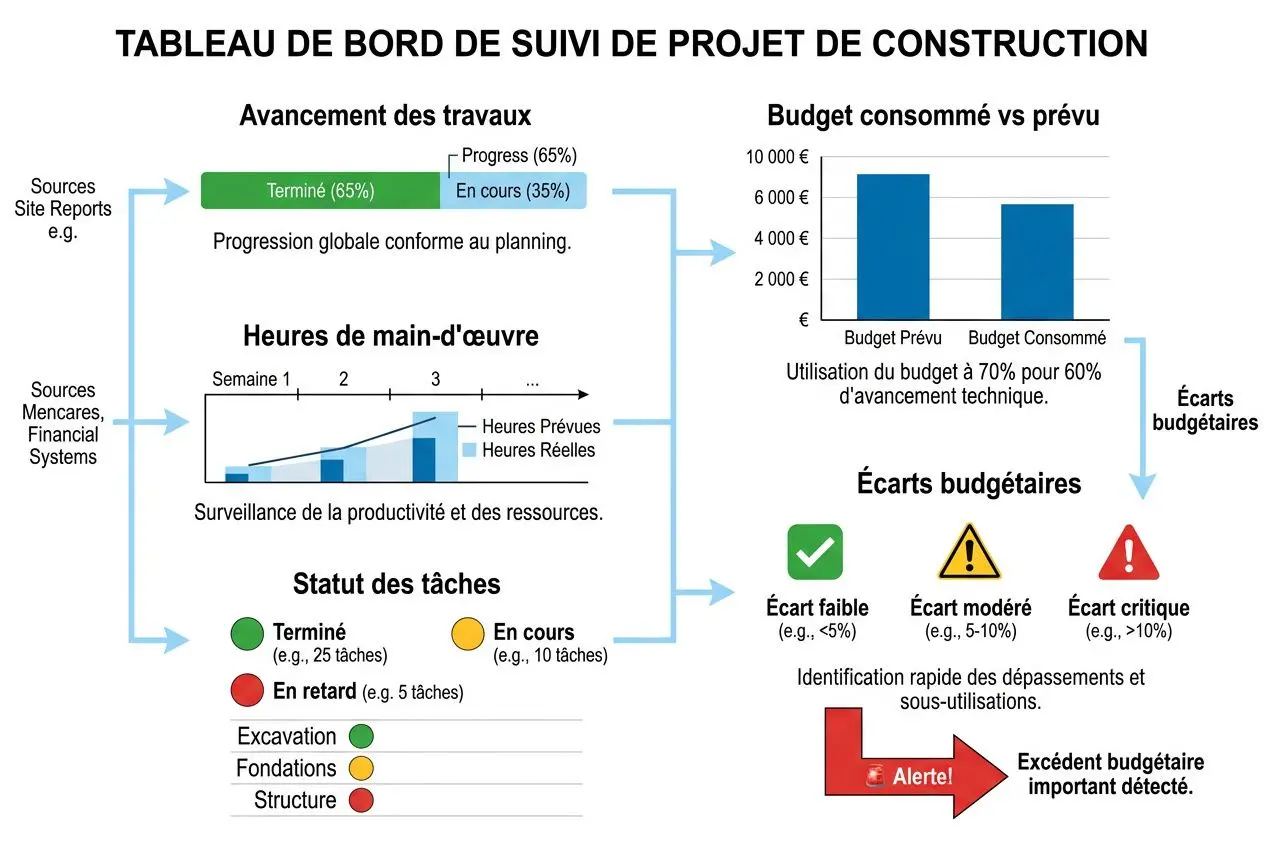

Tableau de bord de suivi de projet de construction illustrant avance des travaux, heures de main-d’œuvre et statut des tâches.

Le tableau suivi travaux Excel et le tableau de bord chantier BTP Excel

Le tableau de bord chantier BTP Excel centralise les indicateurs essentiels du projet dans un format directement exploitable par l’encadrement. En un seul support, on visualise l’avancement des tâches, la consommation budgétaire, les heures de main-d’œuvre engagées et les écarts par rapport au cadre prévisionnel. Mis à jour régulièrement, le tableau suivi travaux Excel constitue une base solide pour le pilotage et la communication entre le terrain et la direction.

  • Avancement des tâches : mesure de la progression par lot de travaux, comparée au planning prévisionnel pour repérer les retards dès leur apparition.
  • Consommation budgétaire : suivi des dépenses réelles par poste, notamment les matériaux, la main-d’œuvre et la sous-traitance, au regard du budget contractuel.
  • Heures de main-d’œuvre : comparaison entre les heures prévues et les heures réellement pointées afin d’évaluer les écarts de productivité.
  • Gestion des coûts en temps réel : déclenchement d’alertes dès qu’un dépassement franchit le seuil de tolérance défini au démarrage du projet.

Le suivi de chantier couvre plusieurs champs opérationnels. Il intègre le contrôle technique, la gestion des équipes, la coordination quotidienne, le suivi des consommations de matériaux, le contrôle de l’avancement et les relations avec les fournisseurs.

Indicateur Données prévisionnelles Données réelles Écart
Avancement global des travaux 65 % 58 % -7 %
Budget matériaux consommé 120 000 € 134 500 € +14 500 €
Heures de main-d’œuvre 1 800 h 2 050 h +250 h
Délai de livraison des sous-traitants J+30 J+36 +6 jours

Ce type de tableau donne une lecture immédiate des écarts les plus sensibles. Il facilite les décisions correctives, soutient la gestion des coûts et structure une communication claire entre les intervenants. Il permet également de corriger rapidement les dérives et de sécuriser la réalisation des travaux.

Visites de chantier et états d’avancement réguliers

Les visites de terrain restent indispensables pour vérifier l’exécution réelle, la conformité des réalisations aux plans et le respect des exigences de qualité. Chaque passage sur site doit donner lieu à un compte rendu précis, accompagné de photographies horodatées, afin de constituer une trace exploitable en cas d’écart, de réserve ou de litige.

Les états d’avancement formalisés doivent présenter la progression par lot, les éventuels travaux supplémentaires ou modificatifs demandés par le maître d’ouvrage, ainsi que le montant à facturer à la date d’arrêté. Ces documents servent à la fois au pilotage interne et à la communication contractuelle avec le client.

Pointage des heures et contrôle de la productivité

Le pointage automatisé des heures apporte une base fiable pour analyser la consommation de main-d’œuvre. Il sécurise le calcul des heures supplémentaires, réduit les erreurs de saisie et permet de suivre avec précision les écarts entre prévision et exécution. Pour la gestion des coûts, cet apport est déterminant.

Le coût horaire se calcule en divisant le salaire chargé, augmenté des frais généraux imputables, par le nombre d’heures réellement travaillées. Cet indicateur reste une référence pour piloter chaque lot de travaux. On peut l’examiner selon trois approches complémentaires : le coût salarial total, le coût exprimé en pourcentage du budget chantier et le coût horaire utilisé pour la gestion quotidienne.

Lorsque les données remontent en temps réel, l’encadrement peut détecter plus vite les dépassements d’heures, les besoins de réaffectation et les pertes de productivité localisées.

Logiciel et KPI pour piloter efficacement un chantier

Piloter un projet de construction exige à la fois des indicateurs fiables et un logiciel capable de transformer les informations du terrain en décisions opérationnelles.

Les indicateurs clés de performance (KPI) de la gestion d’un chantier de construction

Les indicateurs clés de performance (KPI) de la gestion d’un chantier couvrent quatre dimensions indissociables : les finances, les délais, la qualité et la sécurité. Leur suivi en temps réel donne une lecture précise de la situation du chantier et permet d’identifier plus tôt les dérives susceptibles d’affecter le respect des délais, la gestion des coûts ou l’organisation des travaux.

  • Taux d’avancement budgétaire : il mesure l’écart entre les dépenses effectivement engagées et le budget contractuel, par poste comme à l’échelle globale, afin de détecter rapidement toute dérive.
  • Indice de performance des délais : il compare l’avancement réel des travaux au planning prévisionnel et met en évidence, lot par lot, les retards ou les avances constatés.
  • Taux de non-conformité qualité : il rapporte le nombre de malfaçons ou de reprises identifiées au volume de travaux exécutés sur la période considérée.

Le coût de revient d’un chantier repose sur l’addition des coûts directs, qu’il s’agisse des fournitures, du matériel, de la main-d’œuvre ou de la sous-traitance, à laquelle s’ajoute une quote-part des coûts indirects de l’entreprise.

Le logiciel de gestion de chantier et les outils numériques

Un logiciel de gestion de chantier centralise les documents contractuels, le suivi opérationnel et la communication entre les parties prenantes dans un même environnement. Chaque acteur travaille sur une base documentaire à jour, ce qui fiabilise la gestion de chantier et facilite les arbitrages.

Au-delà du remplacement des supports papier, ce type de logiciel améliore la préparation d’un chantier et le contrôle de son avancement grâce à des données accessibles en temps réel. Les technologies telles que l’intelligence artificielle, les drones ou la réalité augmentée améliorent concrètement les capacités d’analyse, de contrôle et de coordination des équipes d’encadrement.

Recourir à l’intérim BTP pour renforcer les équipes

Lorsque les compétences requises dépassent les ressources internes, l’intérim spécialisé apporte une réponse rapide et souple. Il permet d’ajuster les effectifs aux contraintes du terrain, de sécuriser la continuité des travaux et de soutenir le respect des délais sans engager un recrutement permanent. Pour un chantier, cette solution peut aussi réduire certains risques opérationnels liés aux absences, aux pics de charge ou aux besoins techniques ponctuels.

Le choix de l’agence reste déterminant. Il conditionne l’accès à des profils qualifiés, en maçonnerie, en électricité ou en charpente, et influe directement sur la productivité du chantier. En complément d’un logiciel de gestion de chantier, la maîtrise de la main-d’œuvre temporaire s’inscrit dans une logique de gestion des coûts et de pilotage global du projet.

Foire aux questions

Quelles sont les étapes principales pour organiser un chantier de construction ?

Pour organiser un chantier de construction, on structure généralement le projet en cinq séquences clairement distinctes. D’abord, la préparation du chantier : analyse des plans, validation des autorisations, définition des responsabilités et établissement du plan d’installation de chantier. Vient ensuite la planification opérationnelle, avec le planning de chantier, l’ordonnancement des tâches et l’estimation des moyens humains et matériels nécessaires à l’exécution des travaux.

Puis commence la phase de réalisation. Le chef de chantier y coordonne les équipes, veille au respect des priorités et ajuste l’organisation du chantier en fonction des contraintes du terrain. Le suivi de chantier intervient en parallèle, à travers des contrôles réguliers, des états d’avancement, des relevés d’heures et des tableaux de bord destinés à suivre les écarts. Enfin, la clôture permet de vérifier la qualité finale, de lever les réserves et de remettre l’ouvrage au maître d’ouvrage dans des conditions maîtrisées.

Comment suivre efficacement l’avancement d’un chantier ?

Il faut suivre l’avancement des travaux à partir d’indicateurs fiables, notamment la consommation budgétaire par poste, les écarts de productivité et le respect du planning prévu. Les visites de terrain restent essentielles pour contrôler la conformité, constater les écarts réels et documenter la situation par des comptes rendus précis.

Dans les opérations les plus exigeantes, un logiciel dédié apporte un avantage opérationnel concret. Il centralise les données de suivi de chantier, sécurise le pointage des heures et diffuse l’information en temps réel à l’ensemble des intervenants. Cette visibilité permet d’anticiper plus vite un déséquilibre, de renforcer la planification si nécessaire et d’éviter qu’un écart de cadence ne se transforme en dérive majeure pour le projet.

Quand et pourquoi faire appel à l’intérim BTP sur un chantier ?

Le recours à l’intérim BTP est pertinent lorsqu’il faut renforcer rapidement une équipe sur une phase précise, mobiliser une compétence spécialisée ou compenser l’absence imprévue d’un intervenant clé.

Cette solution offre aussi une souplesse utile lorsque l’avancement réel impose d’ajuster les effectifs sans alourdir durablement la structure. Elle doit toutefois s’inscrire dans une gestion rigoureuse, cohérente avec la planification, le plan d’installation de chantier et les contraintes du terrain. Sur le plan réglementaire, l’entreprise doit respecter les obligations applicables, notamment l’indemnité de fin de mission, l’indemnité compensatrice de congés payés et, le cas échéant, les consultations préalables du CSE.

Que lire ensuite ?
Salaire d’une infirmière en roumanie : salaire moyen en roumanie

Découvrez le salaire moyen d'une infirmière en roumanie, secteur public ou privé. Comparez le salaire en roumanie par région et [...]

En lire plus
Conditions de travail en roumanie : droit du travail et guide

Tout savoir sur le travail en roumanie : droit du travail, contrats, salaires et permis de travail. Guide complet pour [...]

En lire plus
Comment recruter un métier en tension : guide pratique

Faire face aux difficultés de recrutement dans les métiers en tension ? Découvrez nos conseils, outils et méthodes pour recruter [...]

En lire plus
Contactez-nous






    Pour entamer le processus de recrutement de travailleurs intérimaires en Roumanie, n'hésitez pas à nous contacter via notre formulaire dédié. Nous nous engageons à vous répondre dans les meilleurs délais, afin de débuter au plus vite notre assistance dans votre recherche de travailleurs temporaires qualifiés, correspondant parfaitement à vos exigences.

    Atout Intérim
