Cet article présente une méthode structurée pour concevoir et exploiter un tableau Excel de chiffrage travaux. L’objectif est de piloter le budget par poste, de comparer les devis aux factures et de suivre chaque dépense de chantier en euros, de la signature du devis au règlement du solde.

Créer un tableau Excel de chiffrage

Un tableau Excel de chiffrage travaux sert de référence pour établir un budget détaillé ligne par ligne, en distinguant les estimations prévisionnelles, les engagements contractualisés et les paiements réalisés. À titre méthodologique, le chiffrage des travaux de réhabilitation du quartier La Montagnette à Ugine montre comment un document technique peut organiser des bouquets de travaux à partir d’hypothèses de modélisation précises et de résultats chiffrés par poste.

Image d’un tableau/feuille Excel imprimé avec des blocs bleus et jaunes, évoquant le chiffrage et le budget des travaux, en lien avec « tableau excel chiffrage travaux ».

Les colonnes indispensables pour les travaux

Tout tableau excel adapté au suivi d’un chantier doit comporter cinq colonnes fondamentales. Elles permettent de disposer gratuitement d’un tableau Excel de chiffrage opérationnel, sans développement supplémentaire, depuis l’estimation initiale jusqu’au constat des écarts en fin de mission. Une cellule ne doit contenir qu’une seule donnée : les quantités, les désignations et les prix unitaires sont ainsi séparés pour fiabiliser les calculs.

  • Poste (colonne A) : désignation précise du lot ou de la prestation, par exemple maçonnerie, plâtrerie, couverture ou menuiserie, sans abréviation susceptible de créer une ambiguïté.
  • Budget prévu (colonne B) : montant prévisionnel en euros, défini avant la consultation des artisans et conservé comme référence pendant toute la durée du chantier.
  • Montant devis (colonne C) : montant contractualisé indiqué dans le devis signé, correspondant à l’engagement pris avec l’artisan ou l’entreprise titulaire du lot.
  • Total payé (colonne D) : cumul des versements réalisés, incluant les acomptes et les règlements de solde, mis à jour à chaque émission ou réception de facture.
  • Écart (colonne E) : différence entre le budget prévu et le montant du devis ou le total payé, afin de repérer rapidement les dépassements.

Pour approfondir le chiffrage, ajoutez des colonnes consacrées à la quantité, à l’unité de mesure et au prix unitaire. La formule =B2*C2 permet alors de calculer automatiquement le total de chaque prestation.

Colonne Intitulé Contenu attendu Exemple (en €)
A Poste Désignation du lot de travaux Plomberie sanitaires
B Budget prévu Estimation initiale en euros 4 500 €
C Montant devis Montant du devis signé 4 750 €
D Total payé Cumul des versements 2 375 €
E Écart Budget prévu moins montant réel – 250 €

Calculer les coûts par poste

Pour calculer les coûts par poste, multipliez la quantité par le prix unitaire. Les ressources pédagogiques de Talent of Training sur le BTP et Excel montrent également comment utiliser des références absolues afin de répercuter automatiquement les hausses de tarifs sur l’ensemble des lignes. La formule =B2*C2 constitue la base du calcul du coût total d’une ligne ; sa recopie vers le bas doit intervenir après vérification des plages de somme et des lignes actives.

La fonction SOMME totalise les coûts de chaque section et permet d’obtenir un budget total en pied de tableau. AutoSomme, accessible depuis le menu Formules, accélère la saisie des sous-totaux par catégorie. Séparez la main-d’œuvre et les matériaux sur des lignes distinctes : cette organisation facilite les arbitrages pendant le chantier et permet de préserver la marge calculée pour chaque prestation.

Préparer les montants en euros

Formatez toutes les colonnes de valeurs en euros dès la création du fichier, afin de distinguer clairement les montants hors taxes des montants toutes taxes comprises. Une présentation homogène facilite l’analyse des écarts et limite les erreurs liées à des séparateurs décimaux différents lorsque le document circule entre les intervenants du chantier.

Saisissez les estimations en euros hors taxes pour conserver une base de comparaison homogène avec les devis des artisans, puis ajoutez une ligne de TVA calculée automatiquement selon le taux applicable à chaque lot. Cette méthode réduit les confusions entre montants HT et TTC lors du rapprochement des factures avec les paiements enregistrés dans le tableau de suivi.

Suivre le budget travaux et les écarts

Pour suivre le budget travaux avec fiabilité, nous vous recommandons de mettre à jour le tableau après chaque événement financier : signature d’un devis, émission d’une facture, versement d’un acompte ou règlement d’un solde.

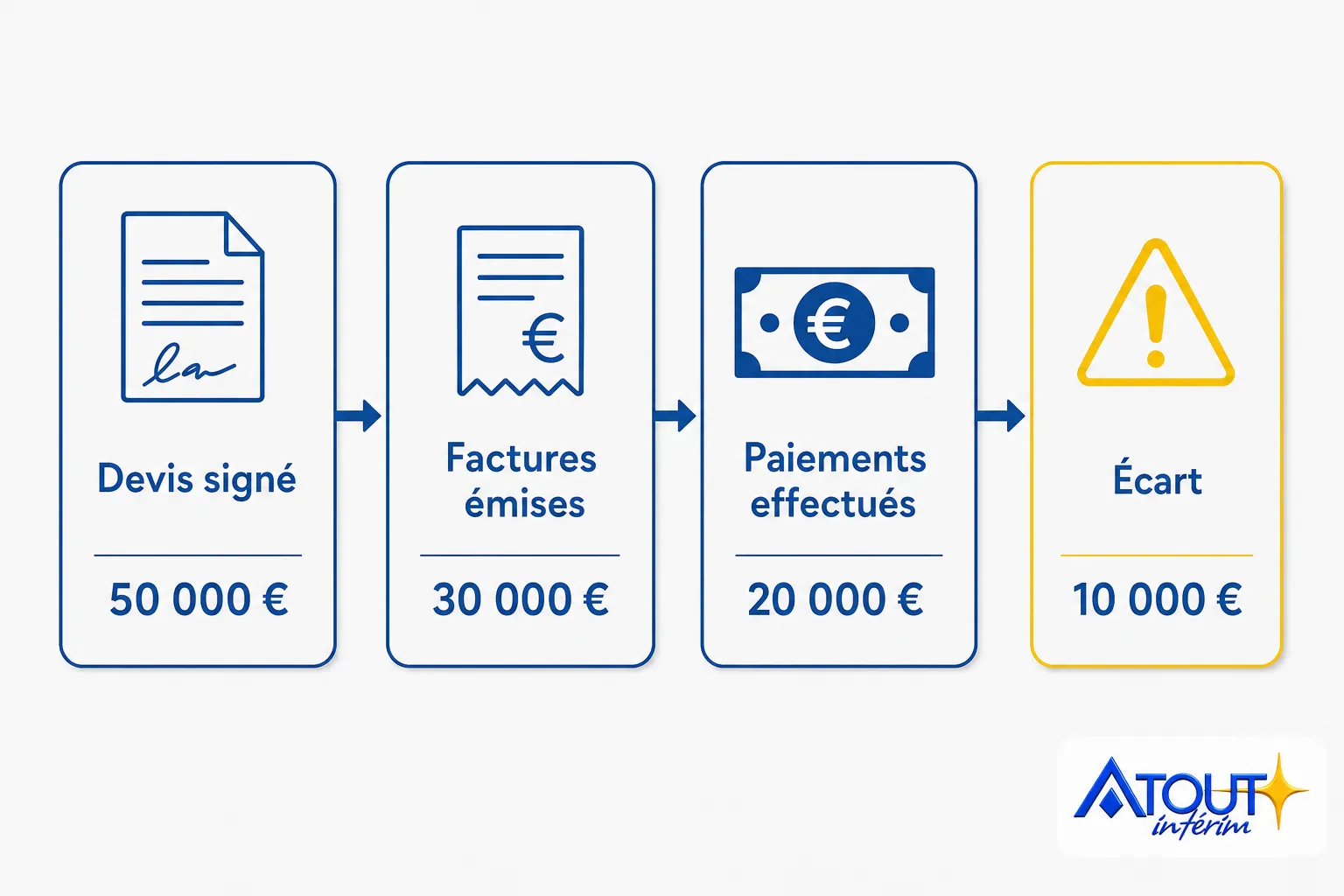

Processus de chiffrage: devis signé (50 000 €) → factures émise (30 000 €) → paiements effectués (20 000 €) → écart (10 000 €). Tableau excel chiffrage travaux.

Distinguer les montants engagés, payés et restant à régler

Un tableau Excel de budget travaux pour une rénovation, même gratuit, perd toute utilité si les montants engagés et payés figurent dans une même colonne. Le total engagé correspond au cumul des devis signés avec l’artisan ou les autres intervenants, indépendamment des paiements déjà effectués. Pour calculer le reste à payer, la formule =SOMME(C1:C100)-SOMME(D1:D100) soustrait les paiements réalisés au total des devis et permet d’anticiper les besoins de trésorerie à court terme.

Repérer les dépassements du budget

Un tableau de suivi des dépenses de chantier dans Excel permet d’identifier rapidement les postes en dépassement grâce au formatage conditionnel. Celui-ci colore automatiquement les cellules d’écart selon un code visuel lisible par l’ensemble des intervenants. La règle s’applique à la colonne « Écart » depuis le menu « Mise en forme conditionnelle » d’Excel, sans compétence avancée en programmation.

  • Code vert : une valeur d’écart positive ou nulle indique que le montant réel reste dans l’enveloppe prévue pour ce poste.
  • Code rouge : une valeur négative signale un dépassement nécessitant une décision corrective immédiate du responsable de projet.
  • Seuil d’alerte : un niveau intermédiaire, fixé par exemple à 90 % du budget prévu, peut être affiché en orange afin de signaler un risque avant que le dépassement ne soit avéré.

Chaque nouvelle ligne doit toutefois être incluse dans la plage des formules SOMME. Une ligne ajoutée en dehors de cette plage n’est pas intégrée aux totaux et peut conduire à sous-estimer le budget total engagé, sans déclencher d’alerte automatique.

Organiser le suivi par phase

Pour un chantier de grande ampleur, un modèle de suivi mensuel peut regrouper les tâches par mois et par phase. Pour chaque période, il présente le coût prévu, le coût réel et l’écart correspondant, afin de rapprocher l’avancement physique des travaux de la consommation budgétaire effective. Ce découpage facilite la gestion du financement et le déblocage des tranches de prêt immobilier aux étapes clés du projet.

Un diagramme de Gantt peut compléter ce suivi en représentant la durée de chaque phase et en rapprochant l’avancement des travaux des dépenses engagées sur la même période ; directement intégrable dans Excel, il donne une vision synthétique de la trajectoire budgétaire et du calendrier du chantier, sans recourir à un outil complémentaire.

Le suivi par phase doit être actualisé dès réception de chaque facture. La dépense est alors imputée au mois et à la phase concernés, plutôt qu’à la date de règlement, afin de conserver une logique d’engagement cohérente avec le déroulement réel des travaux. Cette méthode évite les décalages artificiels entre coûts prévus et coûts réels, qui pourraient fausser l’analyse des écarts en fin de projet.

Télécharger un modèle pour la construction

Les modèles Excel disponibles en téléchargement pour la construction répondent à des besoins variés, du simple tableau de chiffrage d’un logement individuel au budget détaillé d’un programme commercial ou hôtelier. Avant d’utiliser un modèle téléchargé, il faut en comprendre la structure, puis le dupliquer pour chaque nouveau chantier afin de préserver le fichier d’origine.

Tableau Excel chiffrage travaux : aperçu d’un interface de chiffrement budgétaire avec onglets Devis, Budget, Suivi et Synthèse, et colonnes jaunes.

Les onglets utiles du classeur

Un tableau de budget pour la construction d’une maison au format XLS bien conçu répartit les données dans plusieurs onglets spécialisés. Une structure multi-onglets convient particulièrement aux chantiers comportant plus de dix postes distincts, qu’il s’agisse de rénovation ou de construction neuve.

  • Onglet Devis_Travaux : zone de saisie des lignes de chantier, avec la désignation, les quantités, l’unité de mesure, le prix unitaire et le total calculé automatiquement par formule pour chaque prestation du lot.
  • Onglet Bordereau_Récap : restitution du montant global du chantier à partir des données saisies dans les onglets de détail, afin de contrôler rapidement le chiffrage avant sa transmission au client ou au maître d’ouvrage.
  • Onglet Paramètres_Tarifs : tableau de référence des prix de base par prestation ou matériau, modifiable sans intervenir sur chaque formule de ligne.
  • Onglet Mode_d_emploi : guide de prise en main destiné aux utilisateurs qui ne connaissent pas encore la structure du classeur. Il précise la méthode de saisie, les règles de duplication et les points de vigilance propres au modèle.

La méthode recommandée consiste à renseigner d’abord les lignes de travaux dans l’onglet de saisie, à actualiser ensuite les tarifs de référence dans l’onglet Paramètres_Tarifs, puis à consulter le bordereau récapitulatif pour valider le chiffrage global avant tout envoi. Pour chaque nouveau chantier, dupliquez l’intégralité du classeur plutôt que de modifier le fichier d’origine, afin de conserver une base de travail réutilisable.

Adapter le devis aux travaux

Télécharger un tableau Excel gratuit pour le suivi des travaux ne dispense pas d’adapter le modèle aux caractéristiques de chaque chantier. Il faut notamment vérifier le régime de TVA applicable : le fichier peut être configuré avec un taux unique de 10 % pour la rénovation, plusieurs taux simultanés ou le régime de l’auto-entrepreneur sans TVA, selon le statut de l’artisan.

Un devis professionnel généré dans Excel doit comporter les informations d’en-tête du client, un numéro unique, les dates d’émission et de validité, ainsi que les coordonnées complètes de l’entreprise en pied de page. Certains modèles proposent des lignes préremplies par métier, notamment pour un maçon, un plaquiste, un couvreur ou un menuisier.

Classer les postes de construction

Un modèle de budget pour une construction neuve répartit les dépenses par grandes catégories techniques : préparation du site, fondations, gros œuvre, plomberie, CVC, équipements électroménagers et aménagements extérieurs. Cette granularité permet de comparer les estimations initiales aux coûts réels à mesure que le chantier avance, puis de réallouer les ressources vers les postes en tension avant qu’un dépassement ne devienne irréversible.

Pour un projet de construction commerciale, le modèle distingue généralement les catégories « Chantier » et « Construction », en indiquant le coût au mètre carré et le coût total de chaque sous-ensemble. Ces données facilitent la comparaison entre plusieurs variantes de programme ainsi que les échanges avec les partenaires financiers. Un modèle de construction multi-unités peut également intégrer des sections consacrées aux travaux réalisés hors chantier et des colonnes de notes pour documenter les hypothèses retenues pour chaque poste.

Sécuriser le suivi Excel du chantier

Excel permet de construire un tableau de suivi de chantier robuste, à condition de protéger les formules et de contrôler les données saisies.

Éviter les erreurs de formules

Les formules de totalisation constituent le principal point de fragilité d’un tableau Excel consacré au chiffrage. Lorsqu’une ligne est ajoutée en dehors de la plage couverte par une fonction SOMME, le budget affiché peut être faussé sans générer de message d’erreur. Le risque augmente lorsque plusieurs utilisateurs interviennent sur le même fichier à différentes étapes du chantier.

  • Références absolues : une référence telle que =$A$1 maintient fixe un taux de majoration ou un prix de référence lors de la copie d’une formule vers d’autres lignes.
  • Touche F4 : ce raccourci alterne rapidement entre référence relative, absolue et mixte pendant la saisie d’une formule. Il réduit les erreurs de paramétrage lors de la construction du tableau.
  • Vérification des plages SOMME : avant toute impression ou transmission, sélectionnez chaque formule SOMME et vérifiez que la plage inclut toutes les lignes actives, y compris les plus récemment ajoutées.
  • Listes déroulantes : accessibles depuis Données > Validation > Liste, elles limitent les saisies aux valeurs prédéfinies, notamment les unités de mesure et les types de matériaux. Les filtres et les tris restent ainsi cohérents.

Les messages de saisie contextuels, configurables dans Données > Validation > Message d’entrée, indiquent les données attendues dans chaque cellule. Ils peuvent notamment préciser la fourchette de coût horaire de main-d’œuvre admissible pour un poste donné.

Protéger les cellules sensibles

Les cellules contenant des formules doivent être verrouillées individuellement via Format > Cellules > Protection. La feuille doit ensuite être protégée depuis Outils > Protection > Protéger la feuille, afin d’empêcher toute modification accidentelle d’une formule critique.

Excel conserve rarement l’historique des versions de manière probante, la piste d’audit intégrée d’Office 365 restant limitée aux comptes professionnels disposant de l’enregistrement automatique sur OneDrive. Il faut donc sauvegarder manuellement plusieurs versions du fichier aux étapes clés du chantier, par exemple lors de chaque signature de devis ou du règlement d’une facture importante. La fonction Geler les volets, accessible depuis Affichage > Geler les volets, maintient les en-têtes et les colonnes de référence visibles pendant le défilement, ce qui facilite le suivi des nombreux postes du tableau.

Contrôler les coûts oubliés

Certains postes sont régulièrement sous-estimés, en particulier le transport et la protection du chantier. Leur absence réduit directement la marge réelle par rapport aux estimations initiales, sans déclencher d’écart puisque ces lignes ne figurent pas dans la structure du fichier.

La reprise d’un ancien modèle de devis sans actualisation des prix d’achat absorbe les hausses de coûts des matériaux et érode la marge avant même la clôture du chantier. Vérifiez également que les remises négociées ne s’appliquent pas à des lignes intégrant déjà une majoration réduite : ce cumul peut supprimer une part importante du bénéfice prévu avant le démarrage des travaux.

Une étude thermique de réhabilitation, comme celle réalisée pour le quartier d’Ugine, fournit des hypothèses de modélisation et des résultats chiffrés par bouquet de travaux. Elle peut servir de repère pour structurer, dans un tableau Excel de chiffrage, les postes de rénovation énergétique liés à l’isolation, à la menuiserie et au chauffage, dont les coûts unitaires varient selon le niveau de performance recherché.

Foire aux questions

Comment créer un tableau Excel de chiffrage pour suivre le budget des travaux ?

Pour suivre le budget, structurez le classeur autour de cinq colonnes : Poste, Budget prévu, Montant des devis, Total payé et Écart. Chaque ligne correspond à un lot distinct du chantier, avec des montants en euros au format devise. Les formules SOMME calculent les totaux de chaque section, tandis que le formatage conditionnel signale en rouge les dépassements lorsque l’écart devient négatif. Après chaque insertion de ligne, vérifiez la plage couverte par les formules.

Quelle formule Excel utiliser pour calculer le reste à payer sur un chantier ?

La formule =SOMME(C1:C100)-SOMME(D1:D100) permet de calculer le reste à payer en trésorerie, en soustrayant les paiements déjà effectués du total des devis signés. La colonne C doit contenir les montants contractualisés, tandis que la colonne D regroupe tous les versements réalisés, acomptes compris. Mettez cette formule à jour à la réception de chaque facture afin de conserver une vision fiable de la situation financière du chantier.

Quels onglets inclure dans un modèle Excel de chiffrage travaux ?

Un modèle Excel complet comprend au minimum quatre onglets : Devis_Travaux, pour saisir les lignes du chantier, leurs désignations, les quantités et les prix unitaires ; Bordereau_Récap, pour contrôler le montant global avant transmission ; Paramètres_Tarifs, pour actualiser les prix de référence sans modifier chaque formule ; et Mode_d_emploi, pour accompagner les utilisateurs lors de la prise en main du classeur. Dupliquez ensuite ce modèle pour chaque nouveau chantier.

Quelles sont les limites d’Excel pour le suivi d’un budget de chantier ?

Excel ne stocke pas les justificatifs et ne distingue pas automatiquement un acompte du solde d’une facture, ce qui complique la gestion documentaire des paiements. Son accès sur mobile reste limité et augmente le risque d’erreur en situation de chantier. Le danger principal est souvent discret : une cellule exclue d’une somme ou une formule erronée peut fausser l’ensemble du budget sans générer d’alerte. Au-delà d’une dizaine de lignes ou en présence de plusieurs artisans, le suivi devient difficile à fiabiliser sans procédure stricte de contrôle et de protection du tableau Excel.

Comment adapter un modèle Excel de devis selon le régime de TVA de l’artisan ?

Trois configurations peuvent être retenues selon le statut fiscal de l’artisan : un modèle appliquant un taux de TVA unique à toutes les prestations ; un modèle gérant plusieurs taux simultanément pour les chantiers associant des travaux à 10 % et à 20 % ; et un modèle adapté au régime de l’auto-entrepreneur sans collecte de TVA. Chaque configuration modifie les formules permettant de calculer le total TTC ainsi que les mentions obligatoires du devis. Vérifiez la conformité du modèle choisi avec la réglementation fiscale en vigueur avant toute émission de document commercial.

Que lire ensuite ?
Mise à disposition d’un fonctionnaire : guide complet

Découvrez tout sur la mise à disposition dans la fonction publique : conditions, convention, durée et rémunération de l'agent public [...]

En lire plus
Nickel changement de numéro de téléphone : guide officiel

Besoin de modifier votre numéro de téléphone Nickel ? Accédez à votre espace client, remplissez le formulaire de changement et [...]

En lire plus
Code d’accès Nickel : comment le retrouver ou le réinitialiser

Vous avez oublié votre code d'accès Nickel à 6 chiffres ? Découvrez comment retrouver votre espace client et gérer le [...]

En lire plus
Contactez-nous






    Pour entamer le processus de recrutement de travailleurs intérimaires en Roumanie, n'hésitez pas à nous contacter via notre formulaire dédié. Nous nous engageons à vous répondre dans les meilleurs délais, afin de débuter au plus vite notre assistance dans votre recherche de travailleurs temporaires qualifiés, correspondant parfaitement à vos exigences.

    Atout Intérim
